一、选址硬性安全距离(重中之重)
1.三角塔塔身与瓦斯泵房墙体、瓦斯管道、放空管、阀门、防爆电控柜水平净距≥3m,优先5m以上;
2.避雷塔接地网与站内设备保护接地、防静电接地地中分隔距离≥7m,严禁共用接地网;
3.瓦斯放空管:塔顶接闪器高出放空管口≥5m,滚球法核算全覆盖放空管、泵房、储气罐;
4.避开瓦斯泄漏易积聚低洼处、通风死角,场地平整坚实,吊车作业无架空电缆、管线干扰。
二、基础参数(三角塔专用)
1.基坑:按塔高设计独立钢筋混凝土基础,C30混凝土,养护不少于14天;
2.预埋热镀锌地脚螺栓,三柱对称布置,预埋钢板找平;
3.基础四周预留环形接地沟槽(宽400mm、埋深≥800mm);
4.土质松软区域增加基础配重、加宽基坑,防止沉降倾斜。
三、材料进场验收
·三角塔主材:GJT 热镀锌三柱圆钢桁架,无变形、镀锌层完好;
·配套:不锈钢接闪杆、热镀锌连接螺栓、弹簧防松垫圈;
·接地材料:40×4mm 热镀锌扁钢、L50×5×2500mm 镀锌角钢垂直接地极;
·禁止生锈、非镀锌构件用于防爆瓦斯站防雷。

二、接地网先行施工(先接地、后立塔,隐蔽工程)
瓦斯站独立避雷塔接地电阻要求:冲击接地电阻≤10Ω,优先控制≤5Ω
1. 沟槽开挖

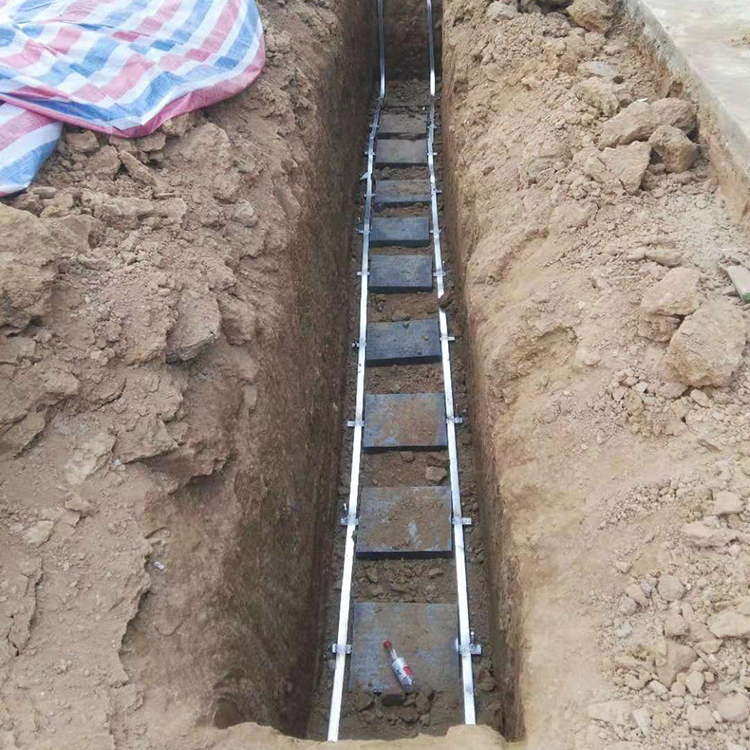

沿基础外围开挖闭合环形接地沟,深度≥0.8m,岩石地段加深至1.0m。
2. 接地体敷设
1)垂直接地极:角钢垂直打入地下,顶端距地面 0.7m,单根长 2.5m,相邻接地极间距≥5m;
2)水平环网:40×4 扁钢环绕塔基闭合,所有接地极与扁钢双面搭接焊;
3)焊接标准:扁钢搭接长度≥2 倍宽度(≥80mm);圆钢≥6 倍直径;焊缝饱满无夹渣、虚焊;
4)焊后处理:清除焊渣,涂刷两道沥青防腐漆;
5)高电阻率土壤(砂石、岩石):沟槽内填充专用降阻剂,分层夯实,禁止建筑垃圾回填。
3. 塔体接地连接
环形接地扁钢引出2路分支,分别与三角塔两个塔脚地脚板可靠焊接,利用整座三角钢塔作为自然引下线,无需额外敷设引下线。
