接地网改造要点
施工准备:采购符合要求的材料;准备接地电阻测试仪等设备。
施工流程:按设计图纸改造接地系统,修复损坏接地网,安装接地装置;测量接地电阻,确保符合设计要求。
质量控制:接地网修复需完整有效,装置安装牢固可靠。
电缆沟改造要点

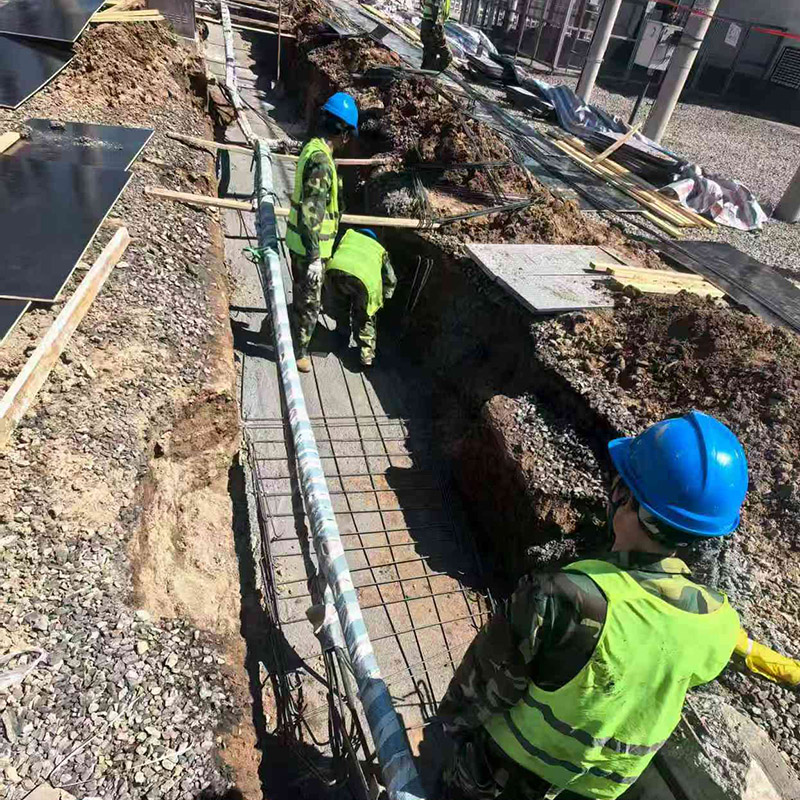

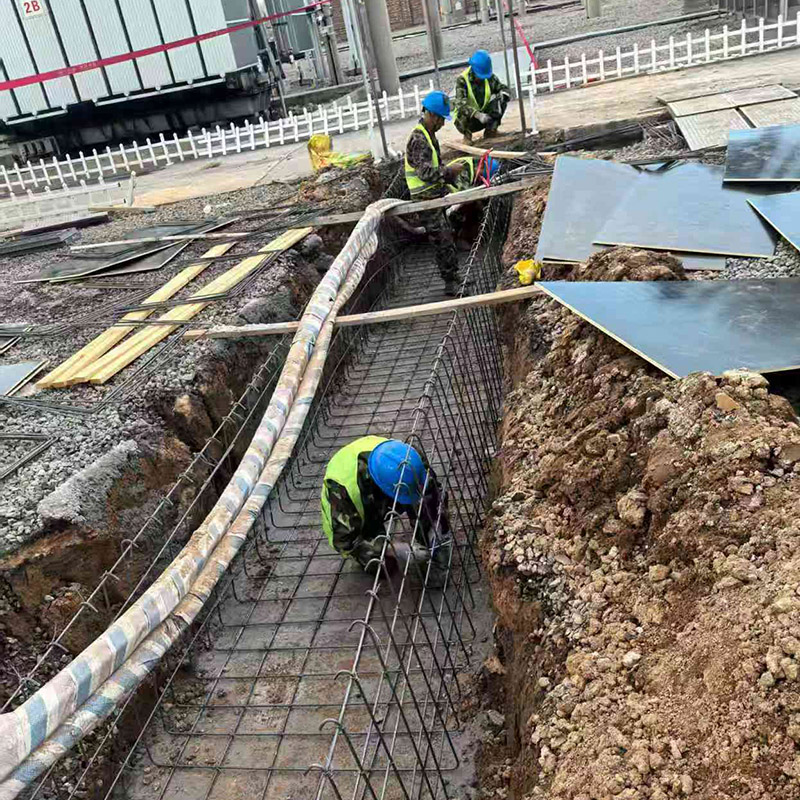

开挖要求:先勘测地下管线,人工开挖样沟;深度不小于0.7m(35kV及以上为1m),穿越道路时1m,农地1.2m;深度≥1.5m时采取防塌方措施。
敷设与回填:敷设电缆时保持整齐、张力适当;回填时区分碎石和泥土堆放,表面平整,安装护套和标志牌。
安全与防护:设置安全警示标志,隔离施工现场;挖到保护板时由专人指导,电缆接头采取悬吊保护。
验收标准:接地电阻符合规范,接地网和装置完好,无安全事故;电缆沟尺寸、坡度达标,封堵严密。
